Exceptions supply chain : 5 règles pour confier la routine aux agents IA
Par Delos Intelligence — 2026-10-24
Les planificateurs perdent des heures sur les exceptions de routine. 5 règles pour déployer des agents IA qui les résolvent sans risque, avec données Gartner et plan de déploiement.
Un lundi, 7 h 40. Un fournisseur annonce trois jours de retard, deux commandes ne pourront plus être livrées à la date promise, et un entrepôt du sud manque d'une référence très demandée alors que celui du nord dispose d'un surplus. Rien n'est en panne. C'est simplement le quotidien d'une supply chain, et cela accapare les matinées des planificateurs. La question n'est plus de savoir si l'IA peut aider, mais quelles exceptions un agent peut résoudre seul, sans risque.
Pourquoi commencer par les exceptions

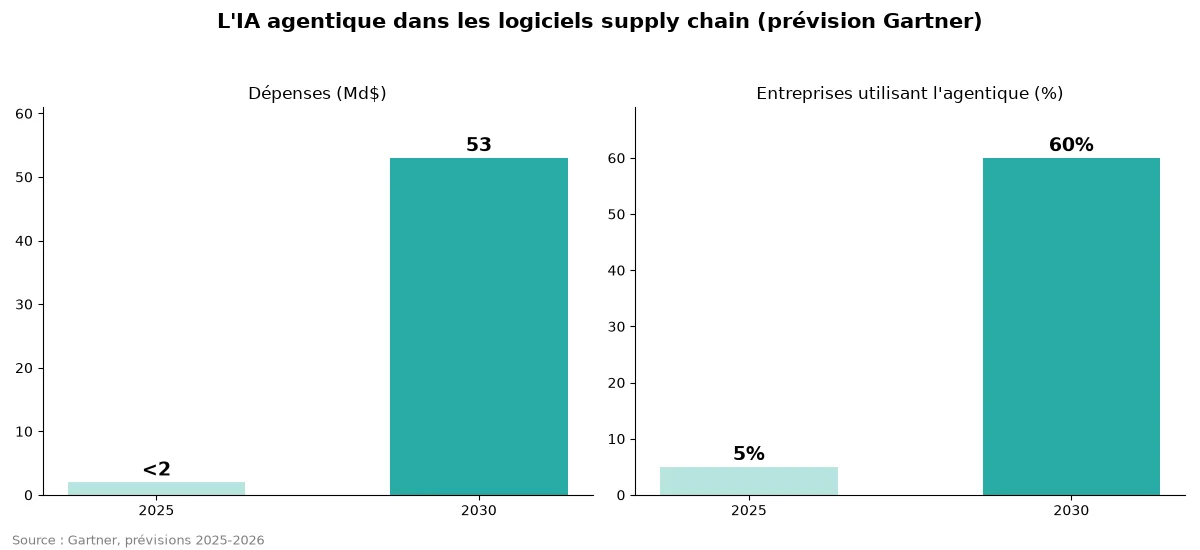

La plupart des équipes supply chain disposent déjà de prévisions, de tableaux de bord et de tours de contrôle. Le maillon coûteux, c'est l'exécution : transformer un signal en décision qui tient compte des stocks, des capacités, de la logistique et des délais promis aux clients. Selon les prévisions de Gartner, les dépenses en logiciels de supply chain intégrant de l'IA agentique passeront de moins de 2 milliards de dollars en 2025 à 53 milliards en 2030. D'ici là, 60 % des entreprises utilisant un logiciel de gestion de la supply chain adopteront des fonctionnalités agentiques, contre 5 % en 2025.
Le signal est clair : les acheteurs veulent des systèmes qui agissent, pas un tableau de bord de plus. Les exceptions constituent un bon point de départ : elles sont fréquentes, régies par des règles et faciles à mesurer. Livraison fournisseur en retard, risque de rupture de stock, commande impossible à livrer à temps, refus d'un transporteur, écart entre une facture et un bon de commande : les cas ne manquent pas.
Ce que fait réellement un agent IA
Un agent supply chain est un collaborateur logiciel encadré. Il détecte un événement, récupère le contexte dans des systèmes autorisés (ERP, WMS, TMS), vérifie les contraintes, recommande ou exécute une action limitée et en conserve la trace. À la différence d'un copilote qui résume un tableau de bord, il appelle des outils et mène une tâche en plusieurs étapes : vérifier les stocks disponibles sur plusieurs sites, proposer un transfert, puis mettre à jour la commande. Pour approfondir cette différence, consultez notre guide des workflows d'entreprise agentiques.
Les 5 règles
Règle 1 : Classer les exceptions avant d'en automatiser une
Recensez les exceptions des 90 derniers jours et classez-les par fréquence, montant en jeu et réversibilité. Commencez par les cas fréquents, de faible valeur et réversibles : réaffecter du stock entre deux entrepôts, réserver un autre créneau de livraison, relancer un fournisseur pour obtenir une confirmation. Gardez les litiges contractuels et les arbitrages stratégiques entre les mains des équipes.

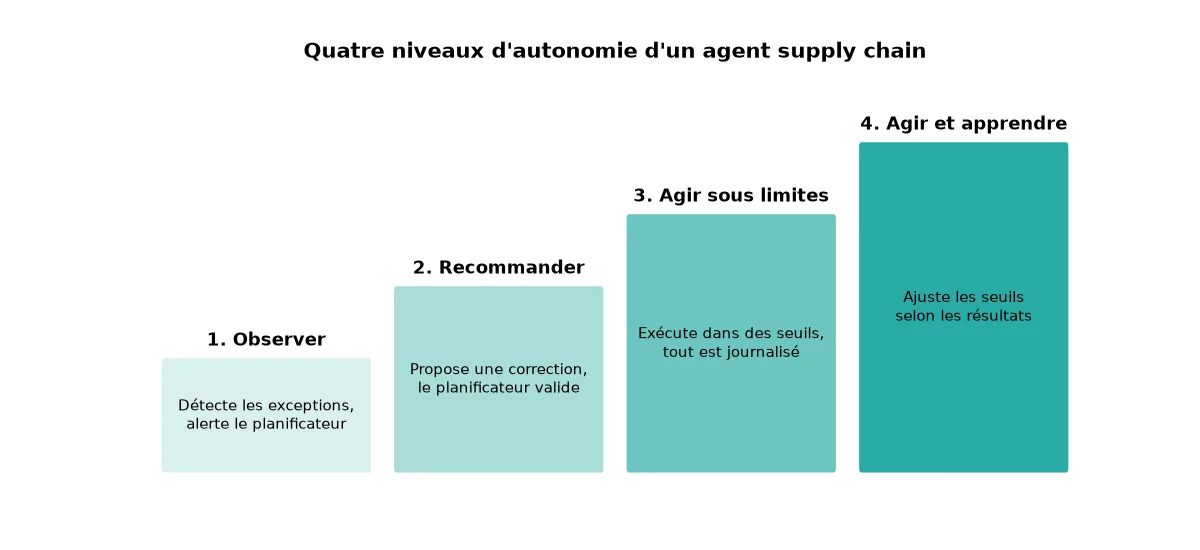

Règle 2 : Donner des niveaux d'autonomie, pas un chèque en blanc
Définissez quatre niveaux : observer, recommander, agir dans des limites, agir et apprendre. Chaque type d'exception démarre au niveau 1 ou 2. Il ne monte d'un niveau que si le taux de validation par les planificateurs reste élevé pendant une période définie (par exemple 95 % pendant quatre semaines). Pour organiser ces validations, consultez notre guide de supervision humaine des agents IA.
Règle 3 : Écrire les seuils en langage métier
« Transférer jusqu'à 500 unités si le coût reste inférieur à 2 % de la valeur de la commande et que le niveau de service demeure supérieur à l'objectif » : voilà une règle qu'un agent peut suivre et qu'un auditeur peut comprendre. Des instructions vagues produisent des comportements vagues.
Règle 4 : Tracer chaque action
Consignez le déclencheur, les données consultées, les options envisagées, l'action effectuée et l'identité de la personne qui l'a validée. Quand un planificateur demande « pourquoi ce stock a-t-il été déplacé ? », la réponse doit prendre dix secondes, pas dix e-mails. La gouvernance est aussi en jeu : Gartner a prévenu que plus de 40 % des projets d'IA agentique seront abandonnés d'ici fin 2027, notamment faute de valeur clairement démontrée ou de contrôles suffisants.
Règle 5 : Mesurer le temps des planificateurs, pas la précision du modèle
Suivez le nombre d'exceptions résolues sans intervention humaine, le délai moyen de résolution, les coûts de livraison accélérée et les heures rendues aux planificateurs. Ce sont les chiffres que votre direction financière reconnaîtra.
Un exemple concret
Prenons un distributeur doté de trois entrepôts régionaux. Le retard d'un fournisseur menace la disponibilité d'une référence parmi les meilleures ventes dans le sud. L'agent détecte le retard sur le portail fournisseur, vérifie les stocks des deux autres sites, trouve 800 unités excédentaires dans le nord, calcule qu'un transfert coûte moins cher qu'une livraison fournisseur accélérée et, au niveau 3, réserve le transfert puis actualise les dates promises dans le système de commandes. Le planificateur voit un résumé d'une ligne et une entrée dans le journal. (Scénario illustratif, et non résultat obtenu chez un client.)
Un plan de déploiement en 30 jours
Semaine 1 : extrayez et classez 90 jours d'exceptions ; retenez-en deux types. Semaine 2 : connectez l'ERP, le WMS et le TMS en lecture seule ; faites tourner l'agent au niveau 1. Semaine 3 : passez au niveau 2 et mesurez les taux de validation. Semaine 4 : autorisez le niveau 3 pour le type d'exception le moins risqué, avec des seuils écrits, et examinez le journal d'audit avec les équipes opérations et finance.
Où se placent les Workers Delos
Les Workers Delos sont des collaborateurs IA autonomes, dotés d'une mémoire persistante, qui se connectent à vos outils et travaillent aux côtés de vos équipes. La même logique de gouvernance s'applique : accès limités, seuils écrits et traçabilité complète. Découvrez comment McKinsey décrit cette évolution dans sa vidéo « Powering Supply Chain With Agentic AI », ainsi que les recommandations de Gartner pour préparer une supply chain autonome.
À retenir
- Commencez par les exceptions fréquentes, de faible valeur et réversibles.
- Augmentez l'autonomie par étapes.
- Exprimez les seuils en langage métier.
- Tracez chaque action.
- Mesurez les heures rendues aux planificateurs.
